今天Seal 要來教各位朋友如何把Aspire One 變成MacBook One...
首先呢.. 你需要準備的東西如下:
1. Aspire One
2. 一張Mac OS X 可以直接驅動的無線網路卡.. 有網路好辦事啦..
原配的網路卡雖然也可以用...但是步驟挺麻煩的.... 這篇教學以有換過網卡的為主喔!
2. 零售版Mac OS 10.5.4 Leopard (請支持正版)
3. 外接式USB DVD光碟機
4. USB鍵盤與USB滑鼠 (中間會有一小段觸控版還沒驅動, 鍵盤是以防萬一)
5.
Boot-132 開機光碟 (請下載到Windows 的環境.. 並用Nero 燒錄出來.. )
6.
Seal 整理的驅動和有的沒有的 你可以先下載下來.. 放到隨身碟裡..
或是等Mac OS X 裝好後.. 再用Aspire One 來這裡下載就可以了
08/12/15 更新1.03 版.. 請務必使用最新版
(1.03 增加10.5.6 的鍵盤與觸控版的修復)
然後就可以開始啦...
------------------ 真的開始了喔喔喔喔喔喔 ------------------
1. 開機

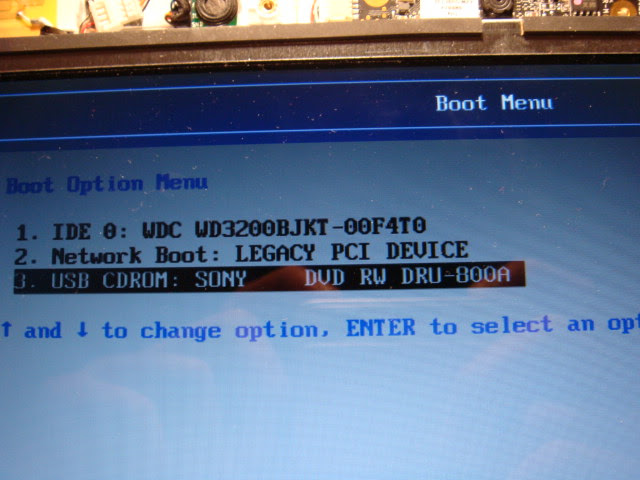

看到這個畫面請馬上按下F12 進入開機裝置選單...
2. 放入Boot-132... 並選擇光機開機
Boot-132 不要忘記放呀!!!
3. Boot-132 開機
請耐心的等光碟片讀取完成
4. 輸入 90 來使用Boot-132 讀取光碟機
這個時候請放入你的正版Mac OS X 安裝片
輸入 "90" 來讓Boot-132 再次讀取光碟機.. 別忘了按 Enter
看到這個畫面就再按一次Enter 確認!!
然後把手放在"F8" 按鍵上面Stand By... 等下就要按了!
5. 按F8 進入啟動選項模式
這個要按到喔... 沒按到的話... OS X 安裝程式就會開不起來...
6. 輸入cpus=1 以單核心處理器進入OS X 安裝光碟

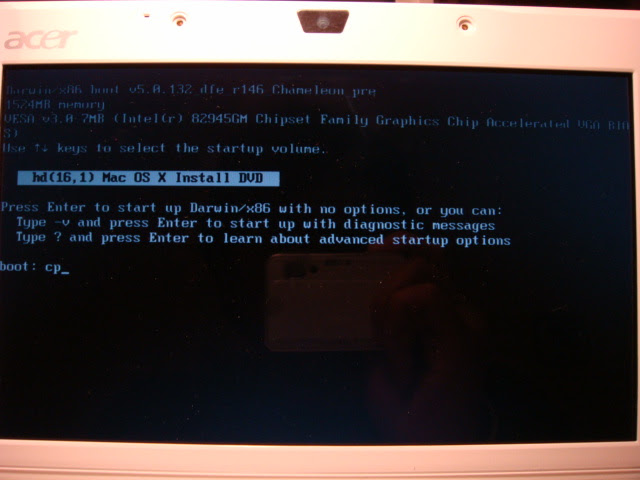

用鍵盤輸入 cpus=1 然後按Enter.. 就會開始讀取Mac OS X 的安裝片了...
可能要等個幾分鐘來載入... 先把下面的步驟預習一下叭!
等等等.... 這個時候.. 請把你的滑鼠給接上去呀... 觸控版不管用了...
7. 選擇語言.. 我們講中文的.. 當然選中文囉!
中文中文~中文好呀!
繼續等等等...
8. 製作磁區.. 格式化硬碟
看到這個畫面.. 請不要按"繼續".. 並耐心等待最上方的工作列讀取完畢..

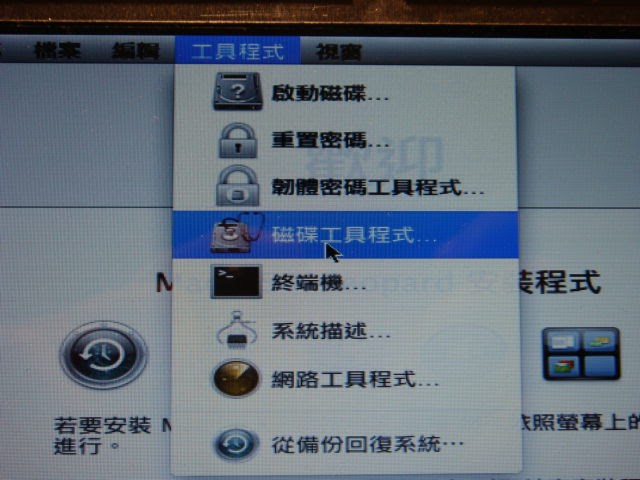

上面灰灰的工作列跑出來後.. 請點選 "工具程式" 然後 "磁碟工具程式"
再來就會看到這個畫面囉...

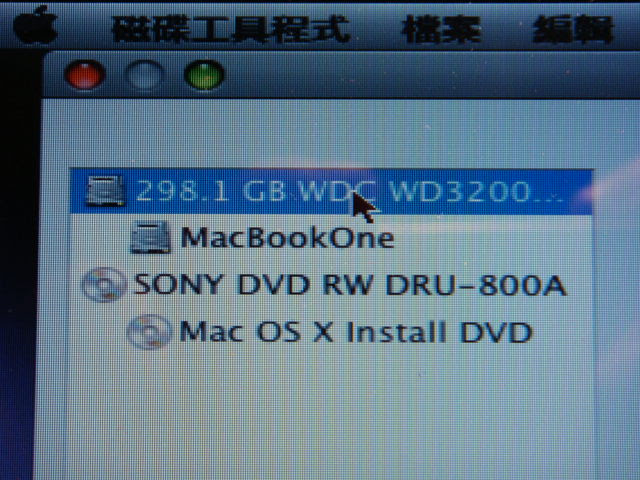

請點選你的磁碟.. 是整個硬碟喔.. 不是磁區喔!!
然後跟我的圖一樣.. 點選 "分割"

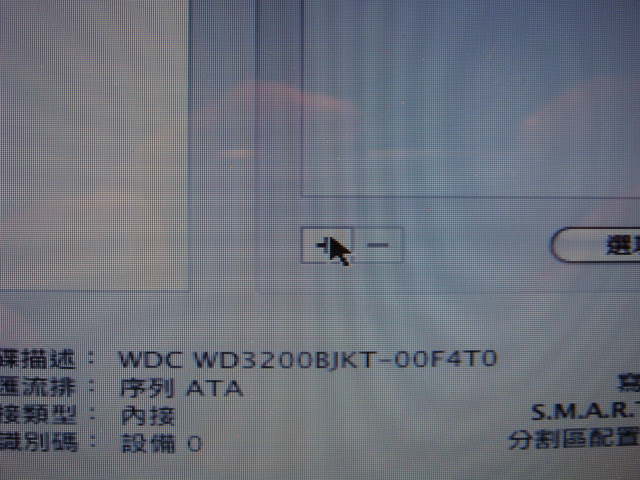

按一下這個 - 號來把現有所有的磁區給刪除掉...
按移除來把這個磁區給移除掉....
再來當然是要換按 + 號來增加等下要安裝的磁區
然後就可以在磁碟工具程式的左邊看到輸入名稱跟決定格式的地方....
命名時請注意.. 中間不可以有空格喔... 不要用標點符號... 不要亂搞....
不然安裝時很容易出錯的....
格式請選 "Mac OS 擴充格式"
然後點選剛剛 + - 號旁邊的選項按鈕

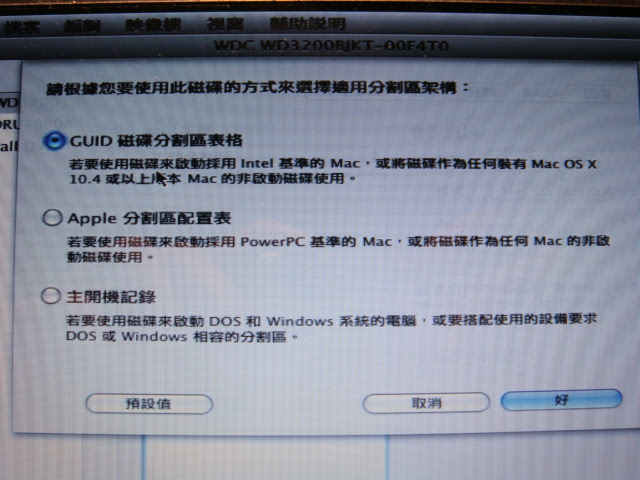

選擇使用 "GUID 磁碟分割區表格" 然後按好

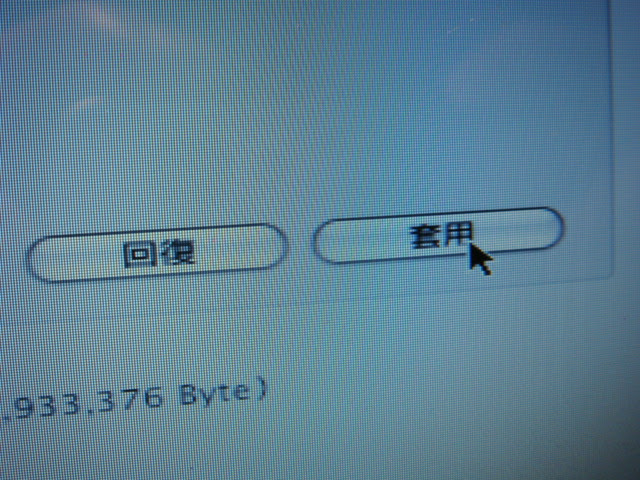

然後就按右下角這個套用囉... 磁碟工具程式就會開始幫你分配硬碟.. 幫你格外化...
等完畢之後.. 就按左上角這個紅色的x 來關掉磁碟工具程式叭...
9. 開始安裝 OS X

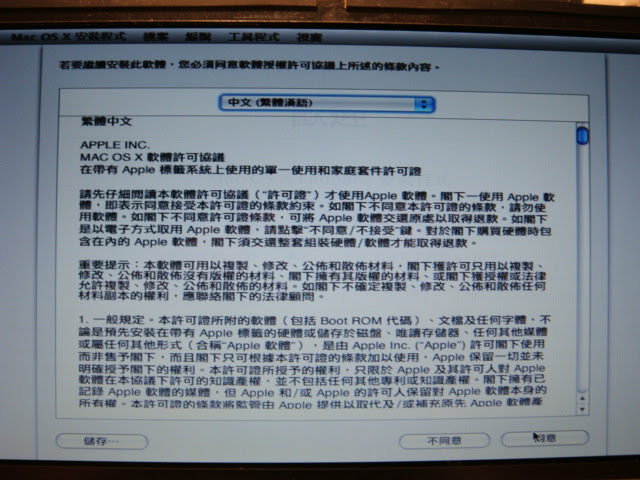

可以按繼續了... 開心叭?
當然是同意給他按下去囉...
選擇我們剛剛格式化好的磁碟來進行安裝...
繼續~繼續~

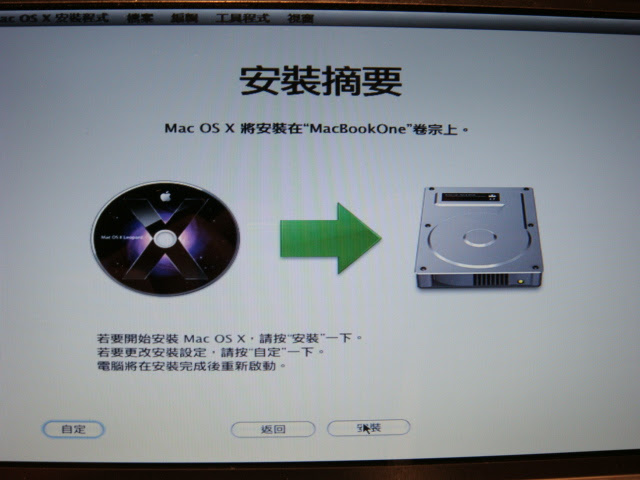

當然是直接按安裝啦~
檢查安裝DVD 這個部份.. 會拖很久... 直接按略過叭...

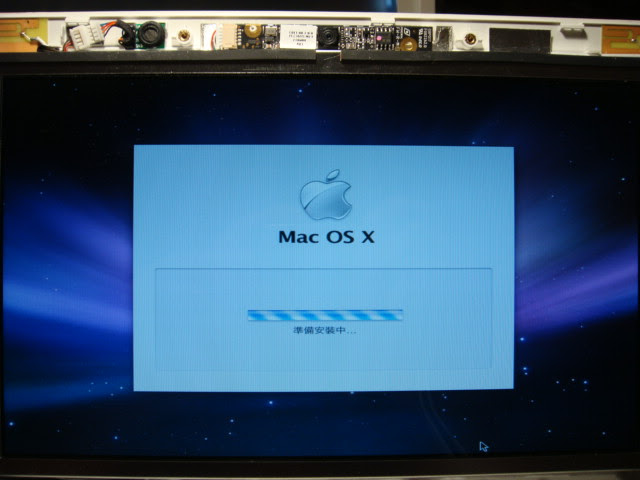

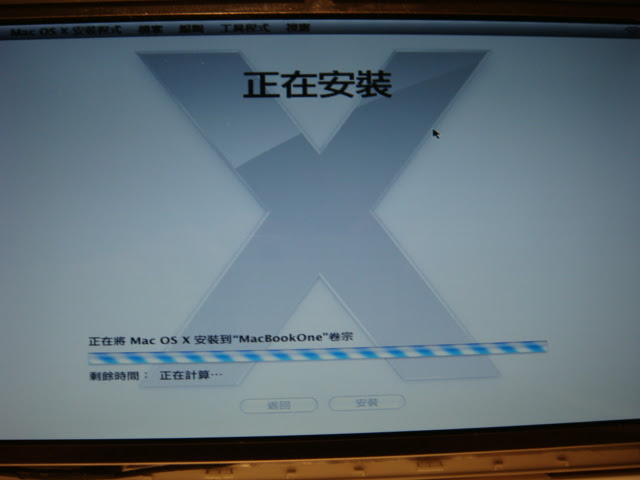

然後就正式進入安裝的過程啦... 開不開心?
時間超久的啦... 去喝杯飲料或是吃個便當... 休息一下叭!
10. 強迫關機..
因為這個時候Aspire One 的電源管理還沒有正常驅動.. 他沒辦法自動關機.. 重開機...
我們要手動把電源給關掉再打開... 長按電源鍵就好了....
11. 再次放入 Boot-132 開機
把Boot-132 的光碟片放入光碟機.. 開機時按F12 選擇光碟機開機...
12. 利用Boot-132 來進入剛裝好os x 的磁區

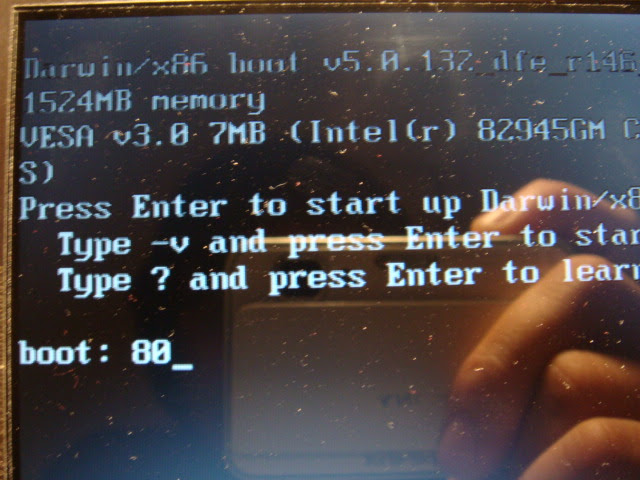

這次是輸入80.. 來進入系統第一個磁區
再輸入一次80 確認進入第一個磁區..

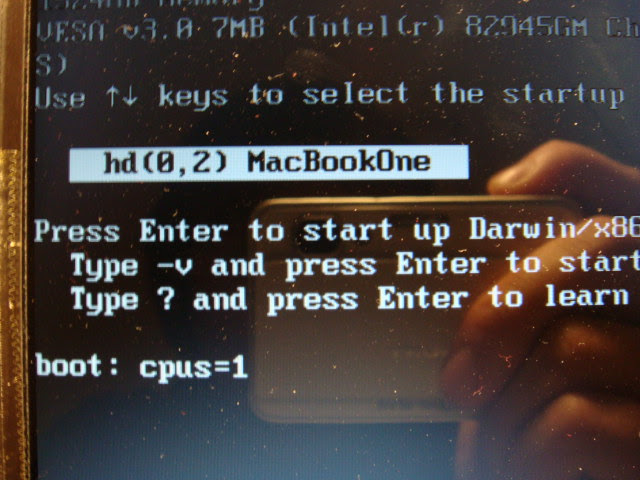

看到這個畫面的時候... 輸入 cpus=1 然後按Enter

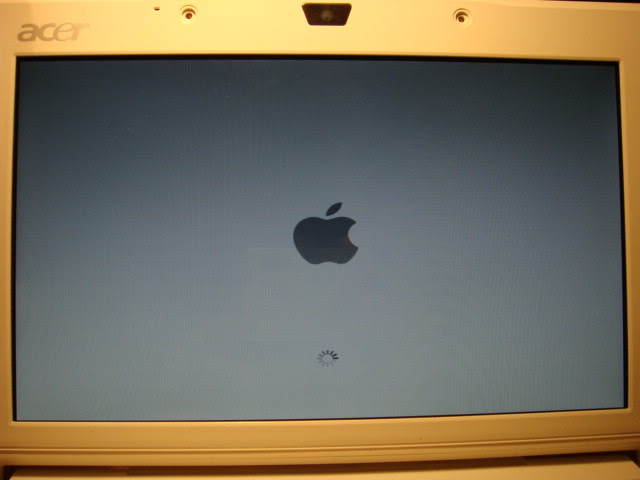

然後我們就會正式進入Mac OS X 系統啦... 恭喜
13. 設定新系統

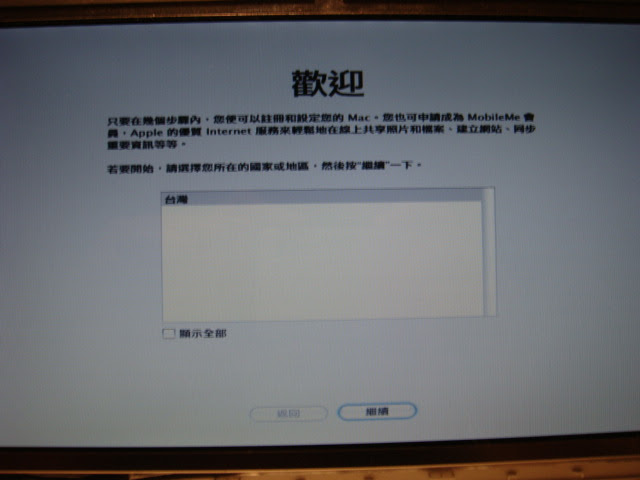

你人在哪裡~就選哪一個國家囉
喜歡啥就選啥叭...
這邊我是選不要傳送資料

這邊我是選"不同的網路設定"
我的電腦沒有連接 Internet~~~
這邊請同時按住 Alt + Q 來跳過註冊... 或是你想註冊也可以
略過略過!!
建立帳號~ 請一定要設密碼喔.. 這樣後面很多設定才可以順利執行!!

我喜歡那隻小貓.. 可愛勒...
時區設定

時間設定

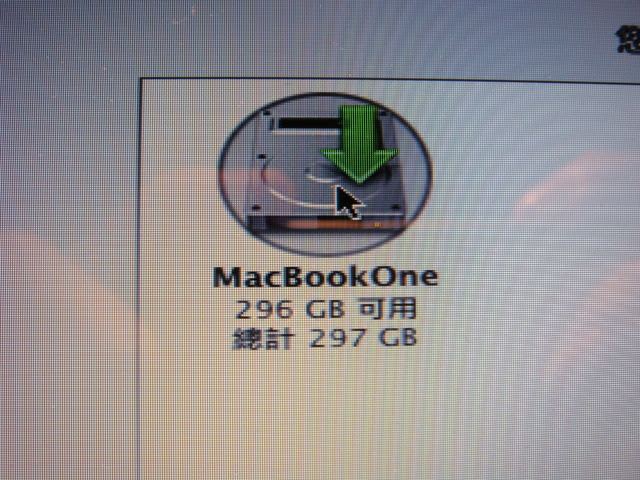

按完成後.. 新系統設定就結束啦... 終於可以進到OS X 漂亮的桌面了...
14. 安裝Boot Loader 與Kernel 並修改開機選單
OS X 第一次使用的桌面畫面
請把

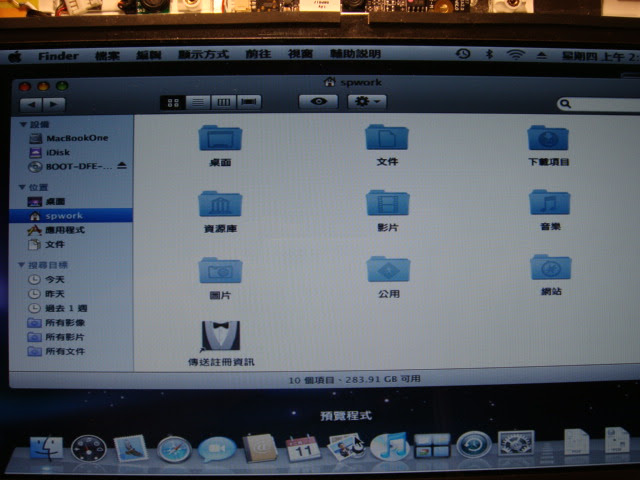

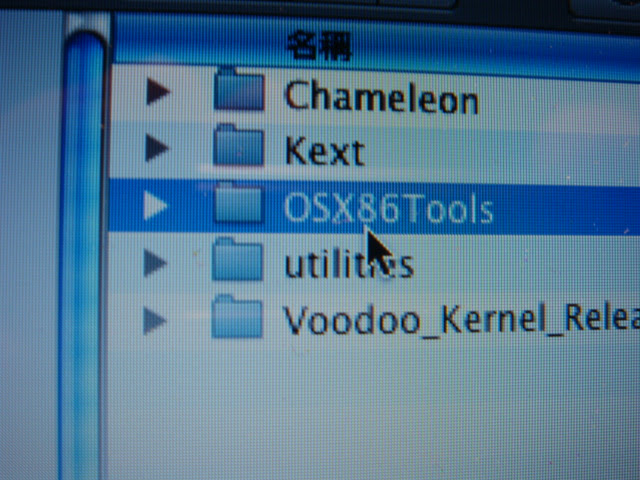

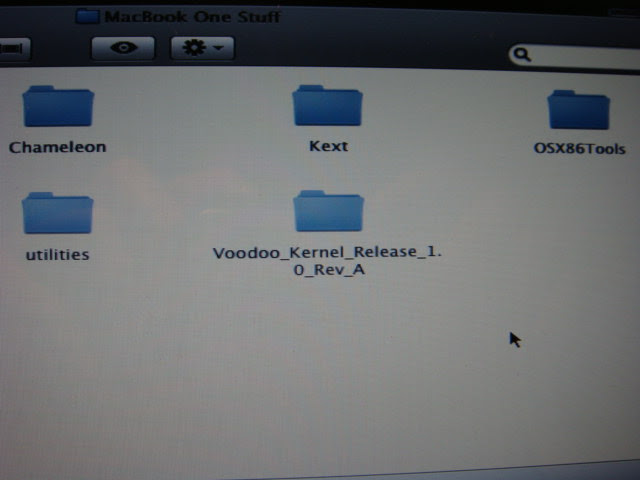

Seal 整理的驅動和有的沒有的複製到桌面.. 解壓縮後打開Chameleon 資料夾...
執行Chameleon_DEF_for_Hard_Disk.pkg.. 並安裝

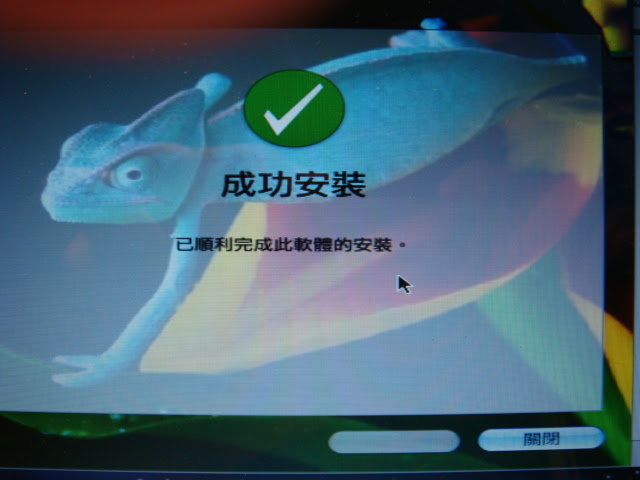

成功安裝~ Ya~
再來換打開Voodoo_Kernel 這個資料夾...

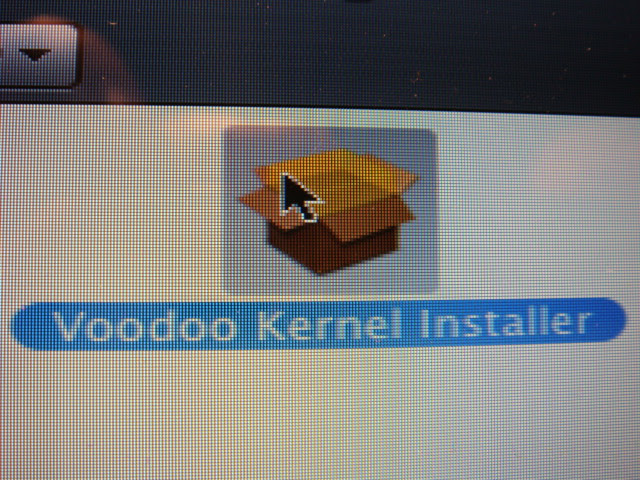

執行Voodoo Kernel Installer
請依照指示安裝... 但先不要重新開機喔!!!
先不要重開機... 也先不要關掉這個視窗

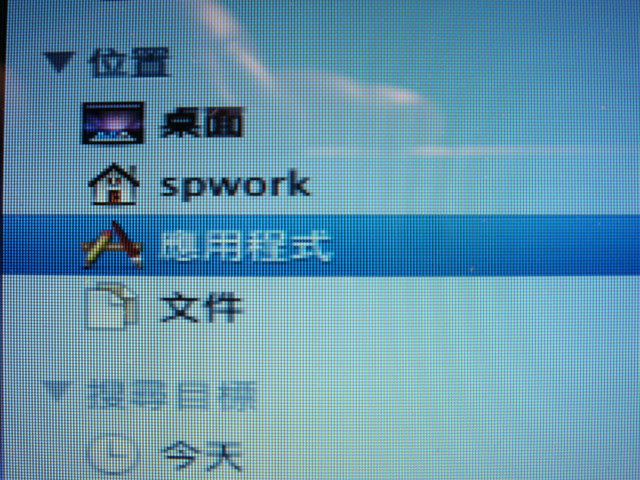

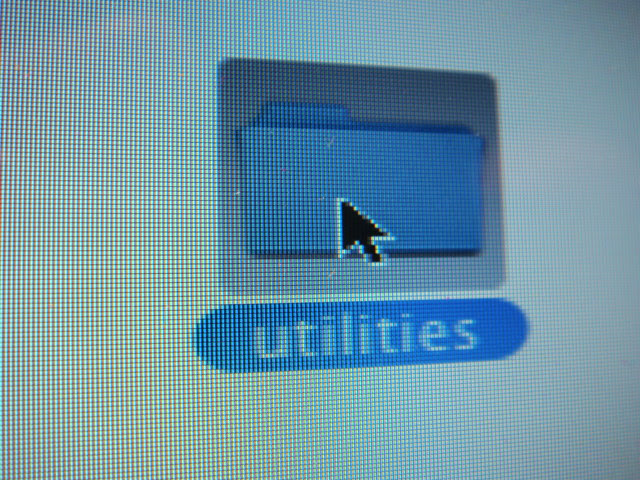

找到電腦裡的"應用程式"資料夾並打開
裡面有個工具程式資料夾... 打開他...
執行大家最愛的"終端機"

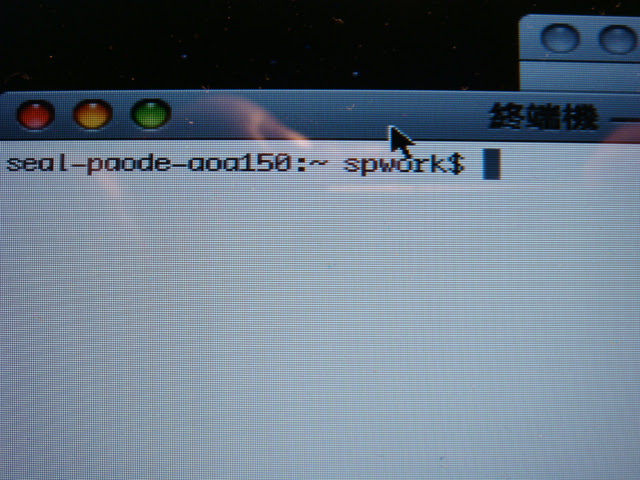

等待你的使用者名稱出現...
輸入 cd .. 然後按Enter

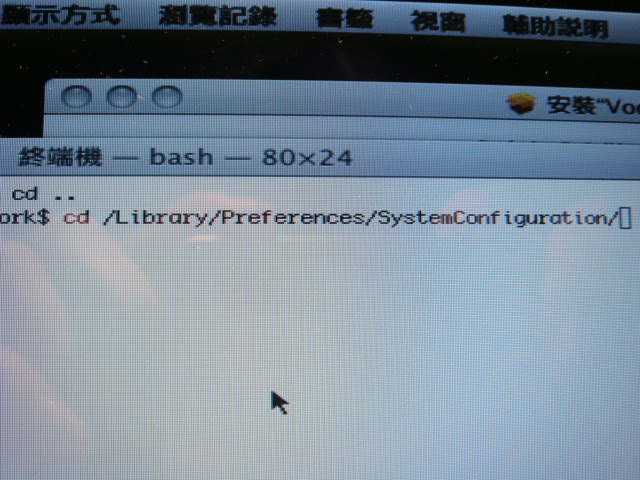

輸入 cd /Library/Preferences/SystemConfiguration/ 然後按Enter

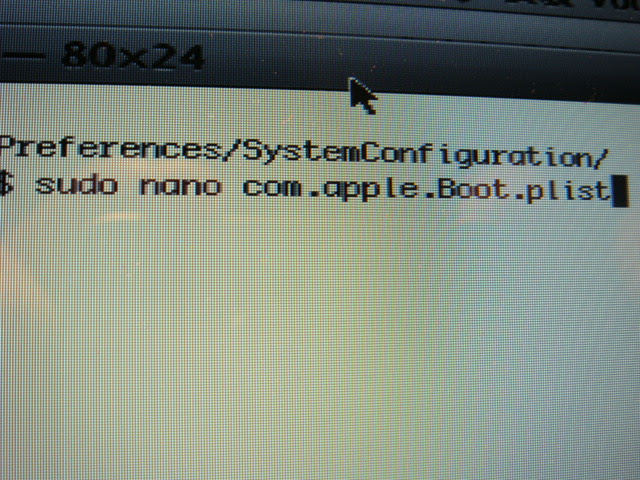

輸入 sudo nano com.apple.Boot.plist 然後按Enter

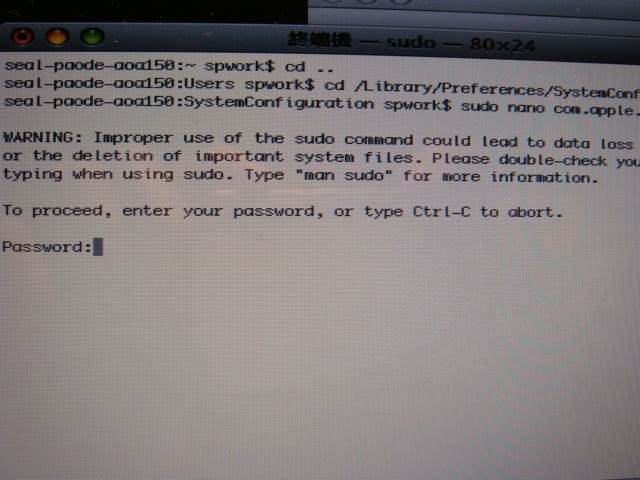

這時終端機會要求你輸入密碼.. 過程不會顯示任何字元.. 輸完按Enter 就對了...
這時就會進入編輯狀態
用方向鍵移到要修改的地方 (滑鼠沒有用喔)
把上圖缺少的東西補上...
下面紅色的部份就是了...
<key>Kernel</key>
<string>mach_kernel.voodoo</string>
<key>Kernel Flags</key>
<string>
cpus=2</string>
<key>Timeout</key> <string>3</string>按Y 確認修改...
這裡請按Enter 確認以這個檔名存檔
回到這個畫面的時候.. 你就可以把終端機給關掉了...
再回到剛剛的Voodoo Kernel 安裝視窗.. 按重新開機來重新開機...

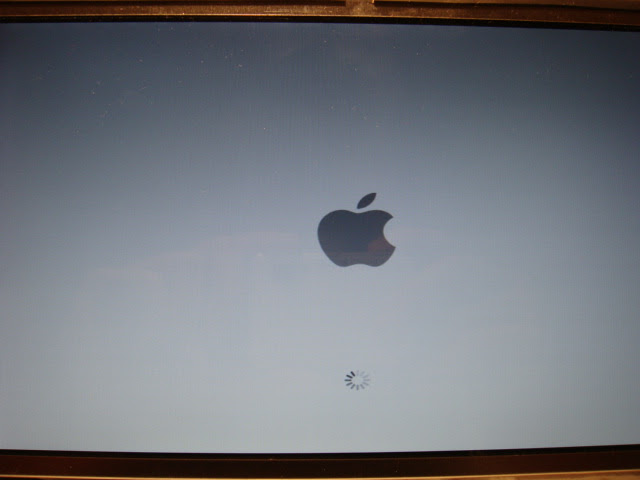

一樣.. 因為沒有電源管理還沒有驅動.. 當螢幕黑掉後.. 請手動關機再開機...
15. 軟體更新
(這是無線網路卡可以直接驅動的朋友先做的.. 先更新完再裝驅動會比較好..真的不行的朋友請先跳過這一項)
重開機後.. 請使用軟體更新來把Mac OS X 更新到最新版...

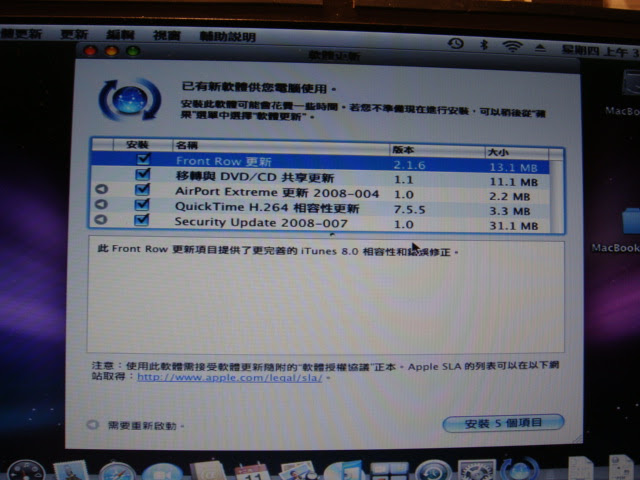

檢查更新~~~~
全部都安裝叭... 省得麻煩...
下載~下載~ 這次下載完你可能需要強迫關機再開機... 系統可能會呆住...
有時候又不會... 看運氣啦....
這次裝完之後.. 再跑一次更新... 總共大概要三次... 更新到沒有更新可以用才算OK!
16. 安裝硬體的驅動
打開Seal 整理的下載包.. 打開utilities..

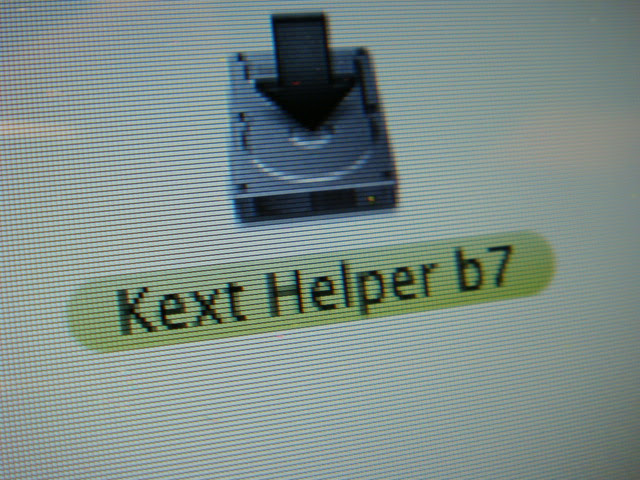

打開Kext Helper B7.. 放在旁邊Stand By

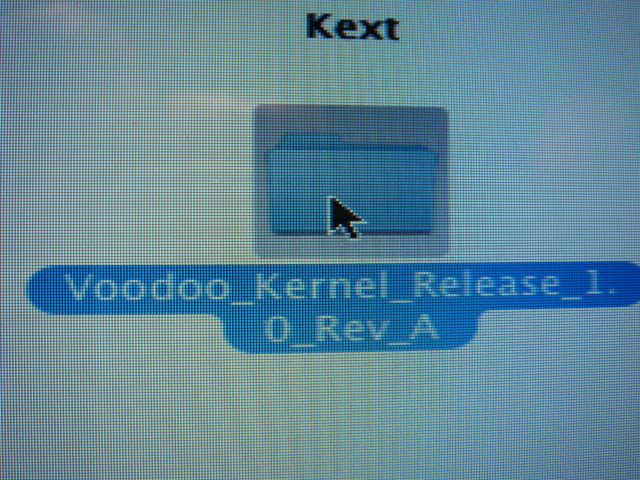

再來換打開Seal 下載包的Kext 資料夾...

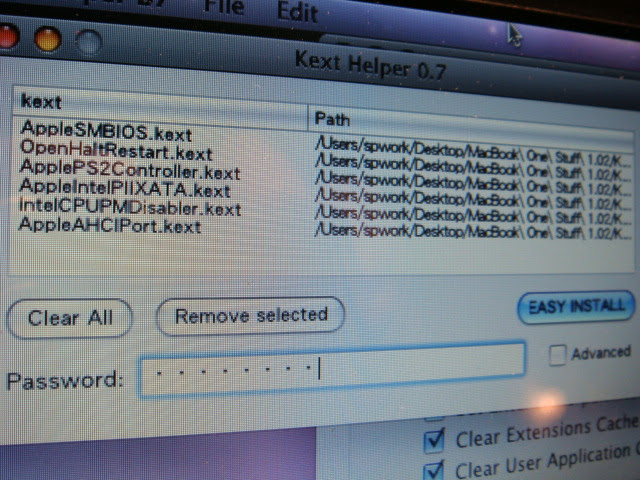

看到這些了嗎? 先把沒有被列到資料夾裡的東西.. 拉到Kext Helper B7 中間空白的地方...
在Password 那一欄輸入你的密碼.. 然後按 Easy Install
安裝成功後請重開機... 然後再依照一樣的步驟來安裝其他Kext 資料夾內的檔案...
1. Audio 裝完請重開機
2. Battery 裝完請重開機
3. Ethernet 裝完請重開機
4. Intel GMA950 裝完請重開機
5. Sleep 裝完請重開機
(附註:這5 樣其實順序沒有啥差... 看各位高興... 但是請記得裝完後要重開機喔!!)
17. 系統的優化
一樣去Seal 下載包的 utilities 資料夾

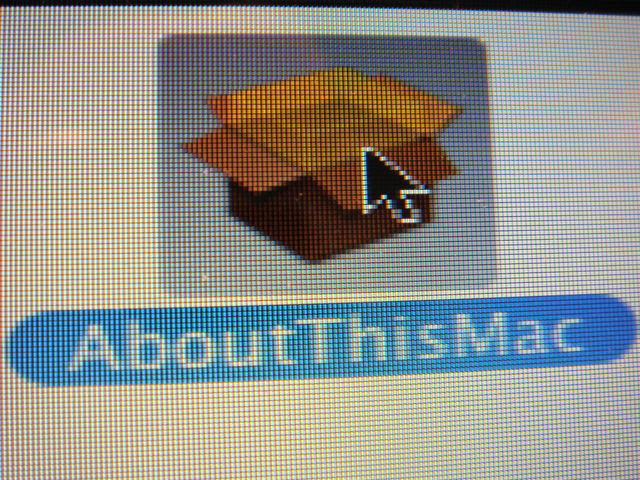

打開AboutThisMac.. 安裝完... 你的關於這台Mac 就可以正常顯示系統資訊了..
就像這樣.. 漂亮叭!

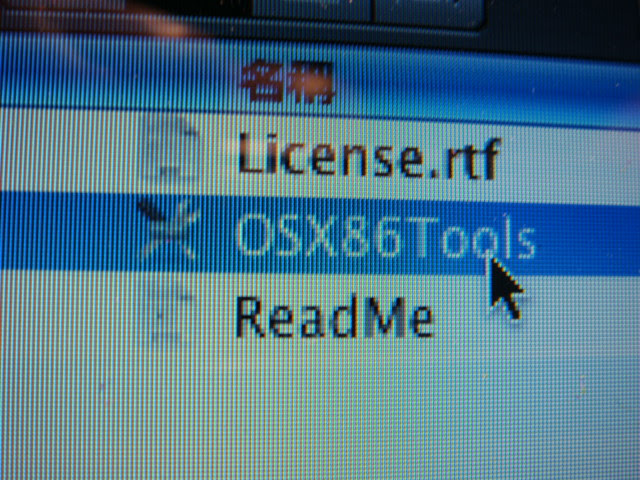

再來換打開OSX86Tools 資料夾
打開OSX86Tools..
打開後.. 你會看到一堆東西... 不懂不要亂搞喔...
點選Enble/Disable Quartz GL

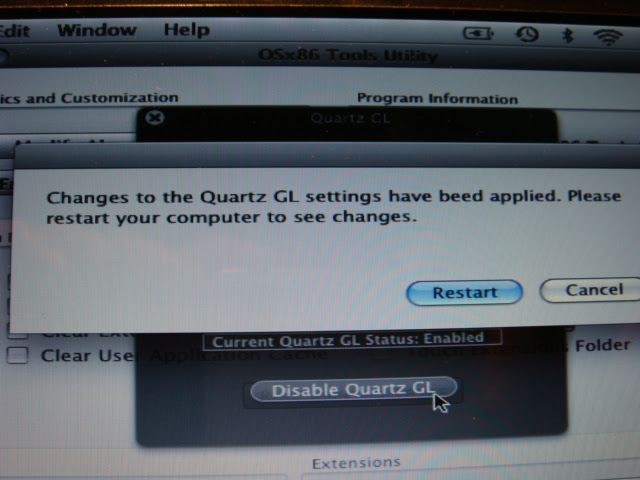

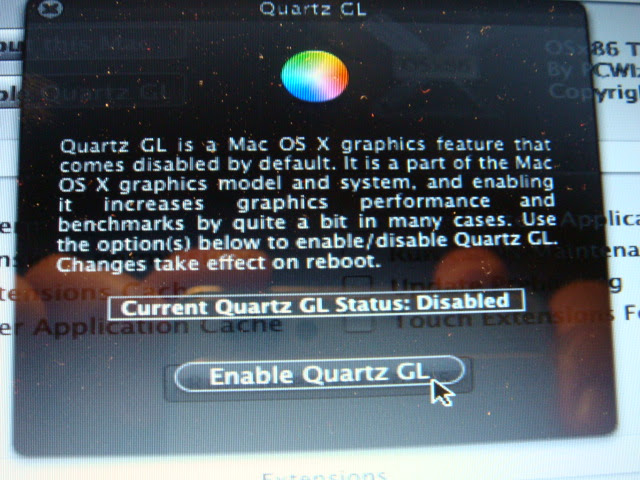

再點一次把Quartz GL 打開...
重開機後.. 你就會有圖型加速的功能了... 開心叭?
18. 系統維護
一樣打開OSX86Tools

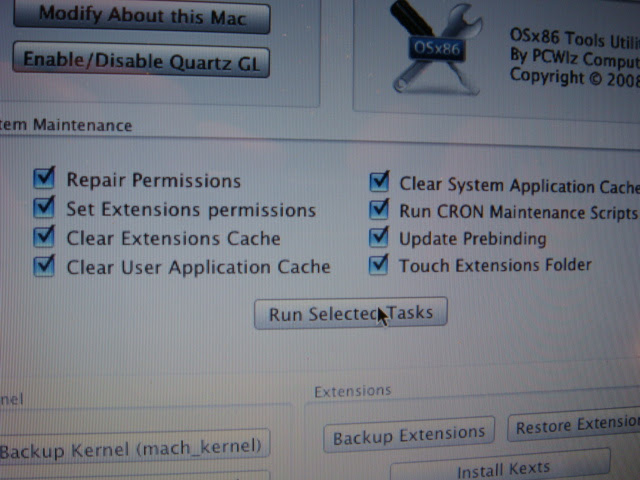

把中間所有的勾勾都勾起來... 然後按Run Selected Tasks...
就會開始修複系統檔案權限有的沒有的... 整裡你的系統...
當你跟者Seal 一起做到這邊... 妳就成功的完成了一台MacBook One 了... 恭喜呀...
有啥問題歡迎詢問.. 或是你覺得有辦法可以讓我的步驟變的更簡單.. 歡迎告訴我呀!!
